马来西亚Serasa水电站导流工程提前5天告捷!

日期:2025-07-01 15:20

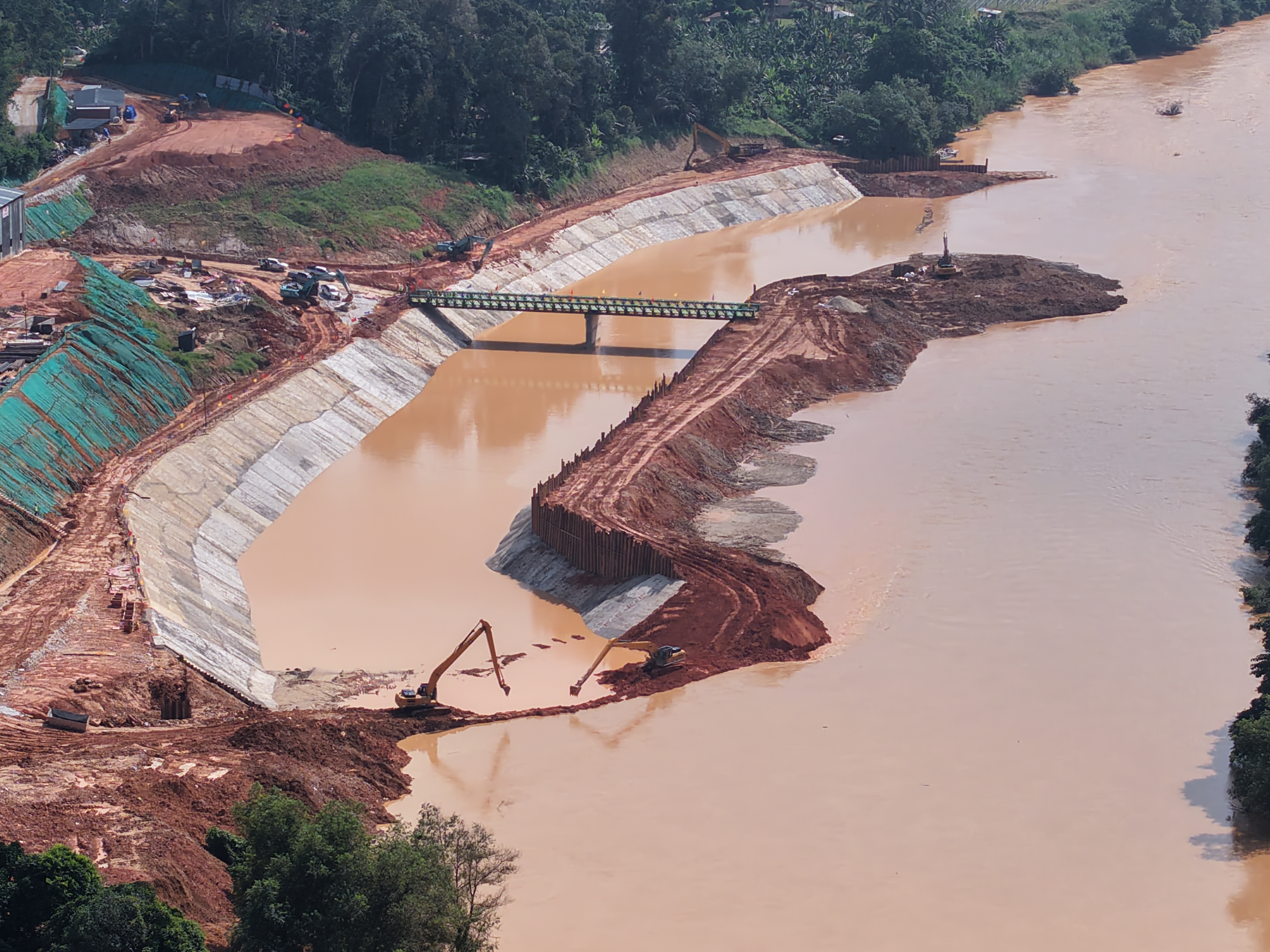

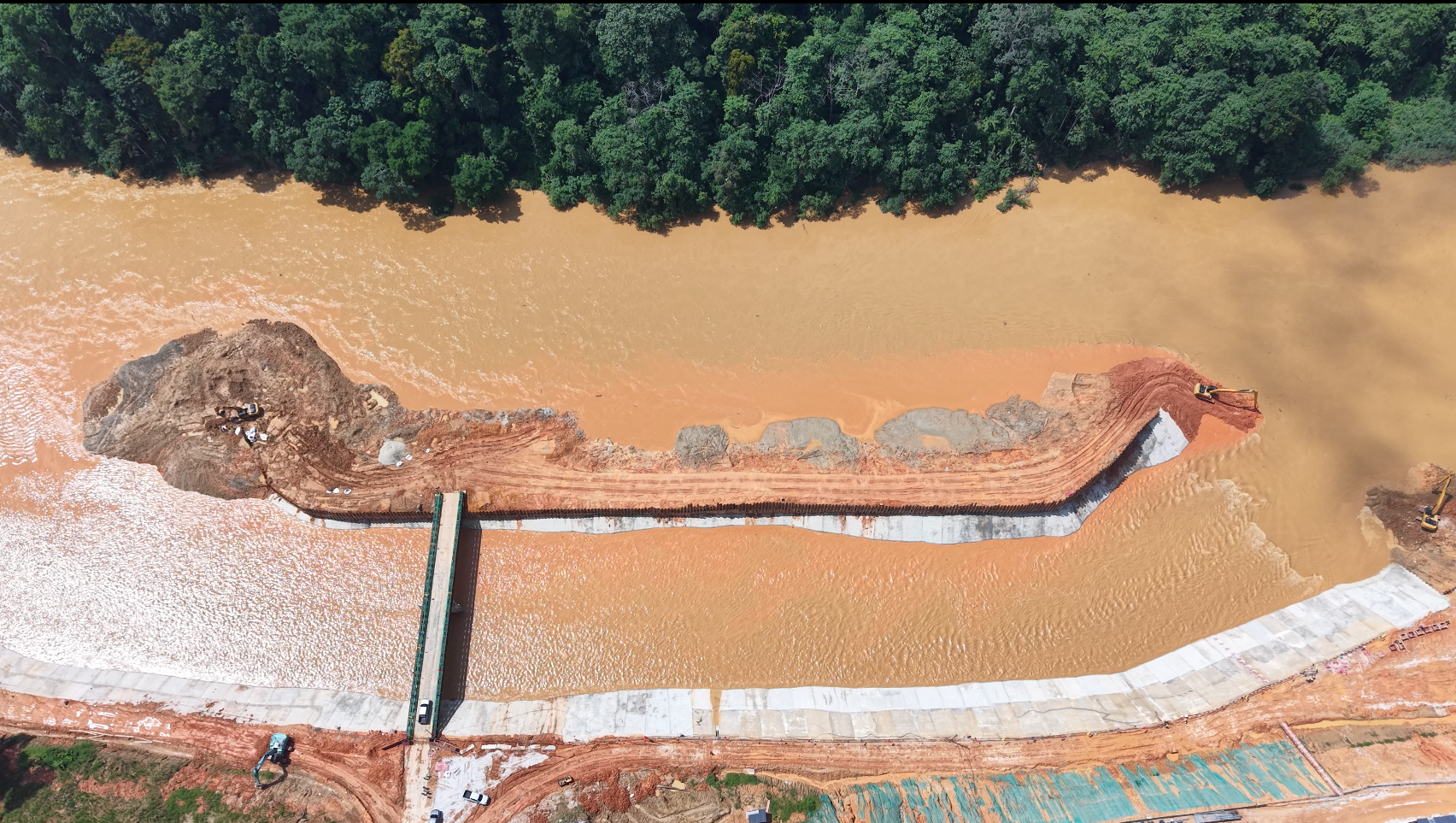

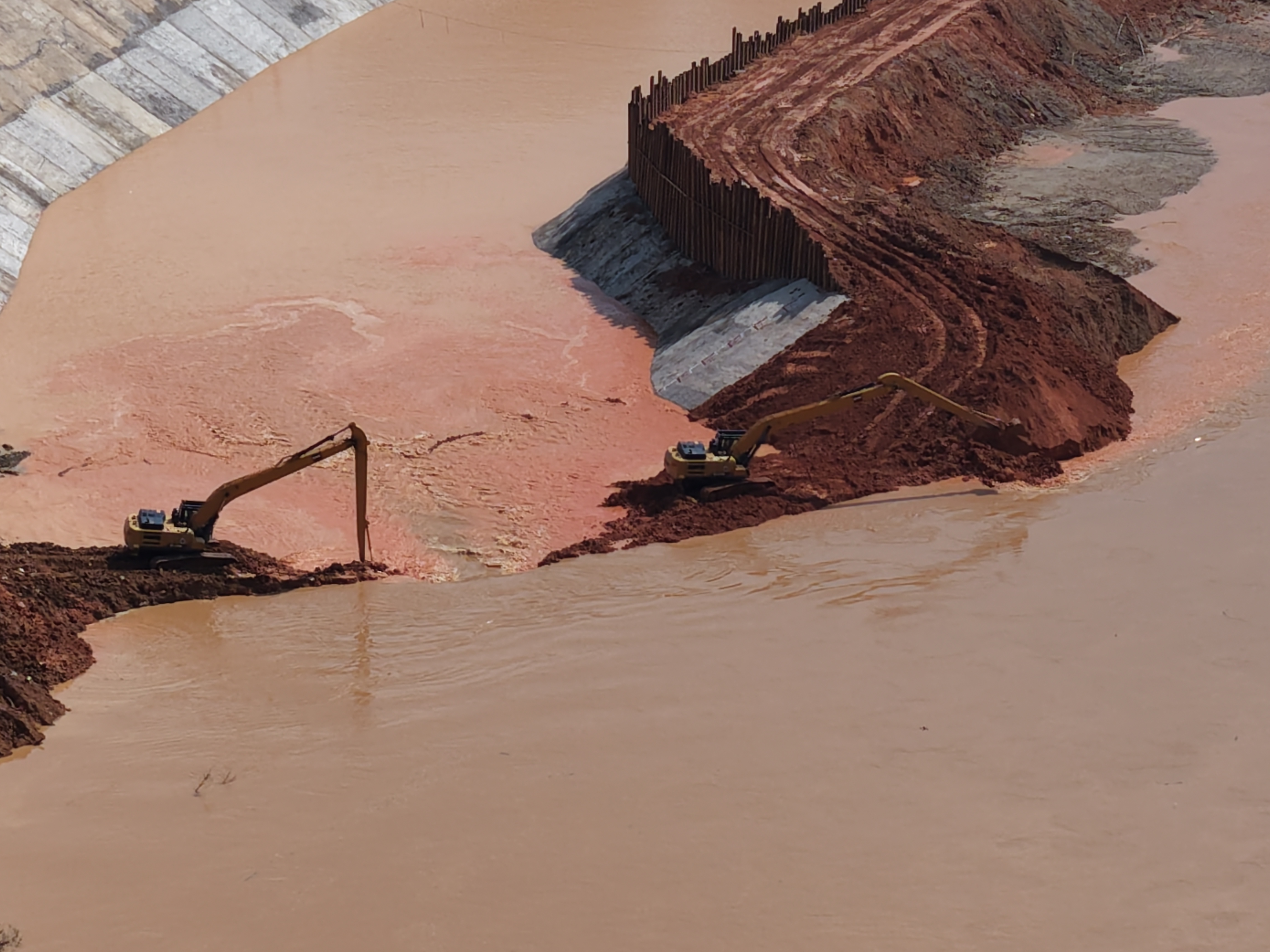

       距2025年5月15日吉兰丹梯级二级Kemubu水电站成功截流45天,6月29日上午,马来西亚吉兰丹州Nenggiri河畔再传捷报——一级Serasa水电站导流明渠成功实现通水!标志着工程关键节点取得重大突破,较业主限定工期提前5天完成。业主单位RP Hydro董事长拿督 faraisah 女士携项目投资方Malakoff、顾问公司SMEC代表莅临现场,共同见证了这一重要时刻,并对安和的项目执行能力给予了高度评价。
       Serasa水电站位于吉兰丹河支流Nenggiri上。作为一座河床式水电站,其枢纽布置包括拦河闸坝段、厂房坝段和非溢流坝段,坝轴线全长193米,最大坝(闸)高25.5米,电站正常蓄水位52米,总装机容量30MW(3×10MW)。
       自2025年2月22日导流明渠土方开挖启动以来,项目部克服频繁降雨等不利条件,优化施工组织,多线协调,同步推进进场道路与营地建设,确保关键节点高效按期完成。奋战127天,提前实现通水目标。
       本次导流顺利告捷,标志着Serasa水电站工程全面转入主体结构施工阶段,对整体工期具有里程碑式的意义。项目部面对任务繁重、协调复杂、天气多变等多重压力,团队精心策划、科学组织、昼夜奋战,在保安全、保质量的前提下展现了团队强大战斗力、执行力,彰显了责任与担当。
       公司在马来西亚首个履约合同取得阶段性胜利,是项目部全体员工智慧与汗水的结晶!我们倍感自豪、满怀激情与期待!安和团队将以此次导流为崭新起点,全力冲刺主体工程,奋力谱写中马合作共赢的新篇章!

供稿:吉兰丹项目部
