欢迎来到华飞安和集团官方网站!
您的位置:主页 > 新闻资讯 >

斯登眉登Ⅱ、Ⅲ级水电站隧洞掘进进度再创新高

日期:2024-05-04 19:47

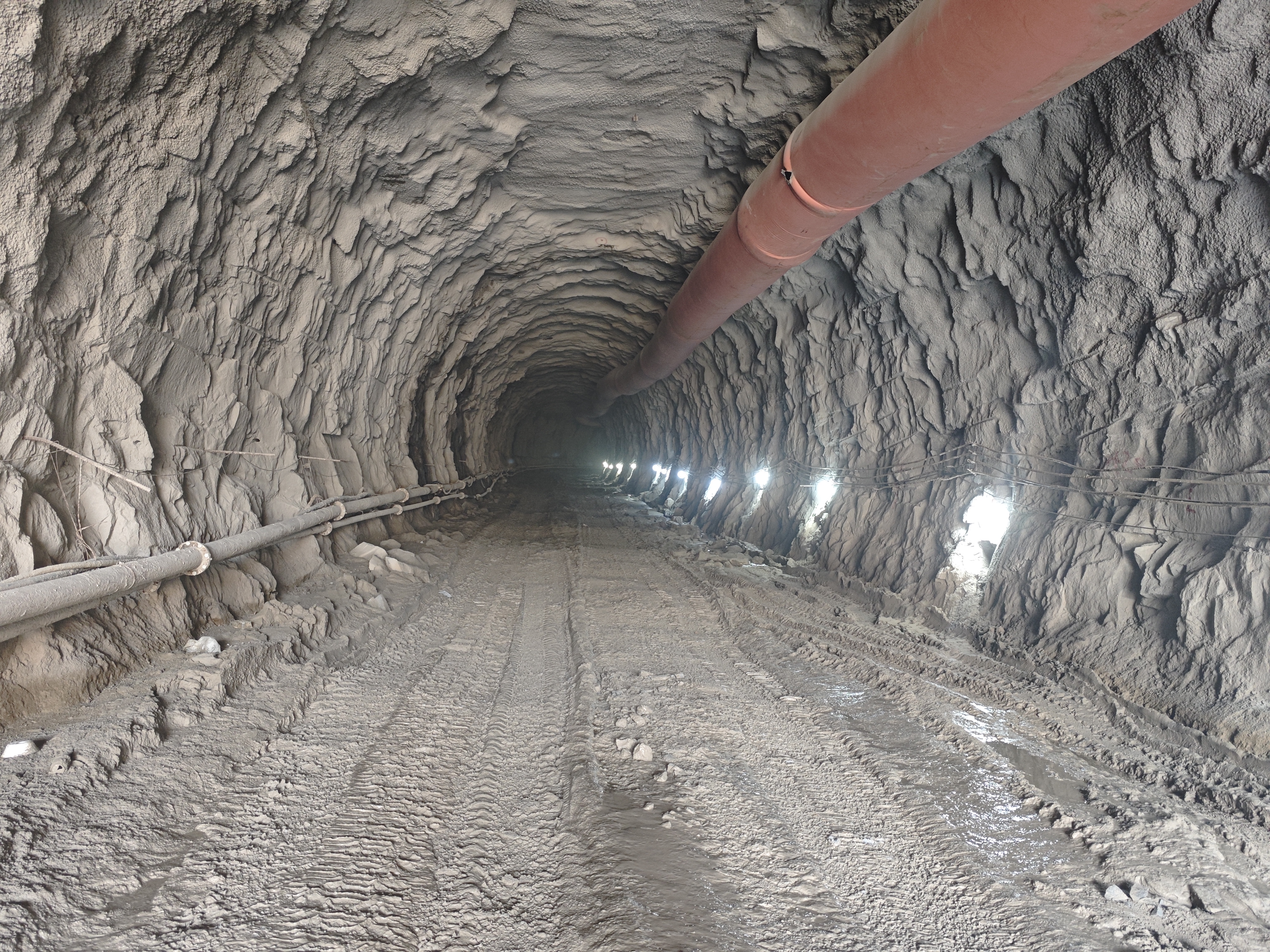

        春来潮涌东风劲,扬帆奋进正当时,2024年4月,斯登眉登Ⅱ级水电站引水隧洞开挖速度再创新高,进口洞工作面取得单个掌子面单月掘进200.8m的傲人成绩。斯登眉登Ⅱ级水电站项目引水隧洞全长2465.89m,设计流量110.8m3/s,引水隧洞穿越的地层岩性主要为侏罗系中统砂岩和泥岩互层,围岩以Ⅲa类、Ⅲb类和Ⅳ类为主,分别占隧洞长度的25%、25%和30%,Ⅴ类围岩占20%。
        为保证项目高质量、高标准、高进度完成任务,引水隧洞采用光面爆破工艺,实行24小时施工。鉴于该段隧洞岩石均为Ⅲ类,在保证安全的前提下,项目部采用长进尺(3.5m和4.0m的钻杆)的方案,并通过严格管理工序循环衔接(造孔、装药、爆破约5小时、出渣平均3-4小时、约30m集中喷砼一次),最终创造了2天5个循环,2024年4月1日——30日,单月掘进200.8m的开挖纪录!同时,项目部深入推进安全风险分级管控和隐患排查治理“双重预防机制”建设,加大风险隐患动态监测及专项排查力度;定期开展隧洞超欠挖分析会,通过不断实践、总结和分析,精确测量放样、严格控制施工爆破参数,使超欠挖和混凝土超耗指标均在可控范围之内。
        下一步,项目部将以更加昂扬的斗志和良好的精神面貌迎接新的挑战与困难,提高对剩余总工程量任务艰巨性、复杂性的认识,加强经验总结,在确保安全与质量的前提下,进一步挖掘施工生产潜力,全力冲刺实现公司下达的目标!



                                                                                                                                                   供稿:斯登眉登项目部
                                                                                                           编辑:综合部
上一篇:董事长受邀参加印尼欧迪湖鲁电站COD签约仪式
下一篇:斯登眉登Ⅱ级水电站隧洞单端进尺再破新高
