斯登眉登Ⅱ级水电站隧洞单端进尺再破新高

日期:2024-07-06 12:39

        继2024年4月柬埔寨斯登眉登Ⅱ级水电站隧洞单个掌子面单月掘进突破200.8m成绩后。2024年6月,斯登眉登Ⅱ级站1#支洞下游隧洞单个掌子面单端进尺突破219.7m,再创新高!在我司水电站建设史上谱写出了又一壮丽篇章。
        项目部紧紧围绕总目标,将引水隧洞作为控制性关键工程抓手,克服在掘进过程中面临地质条件复杂、围岩类型多次变化、岩石硬度不均技术难题;在施工组织上面临设备性能有限、作业人员国籍不同等困难。项目部采取一系列措施,有效保障隧洞施工安全顺利推进,隧洞开挖进度比计划开挖工期整体提前2个多月,为项目取得佳绩提供强力支撑。

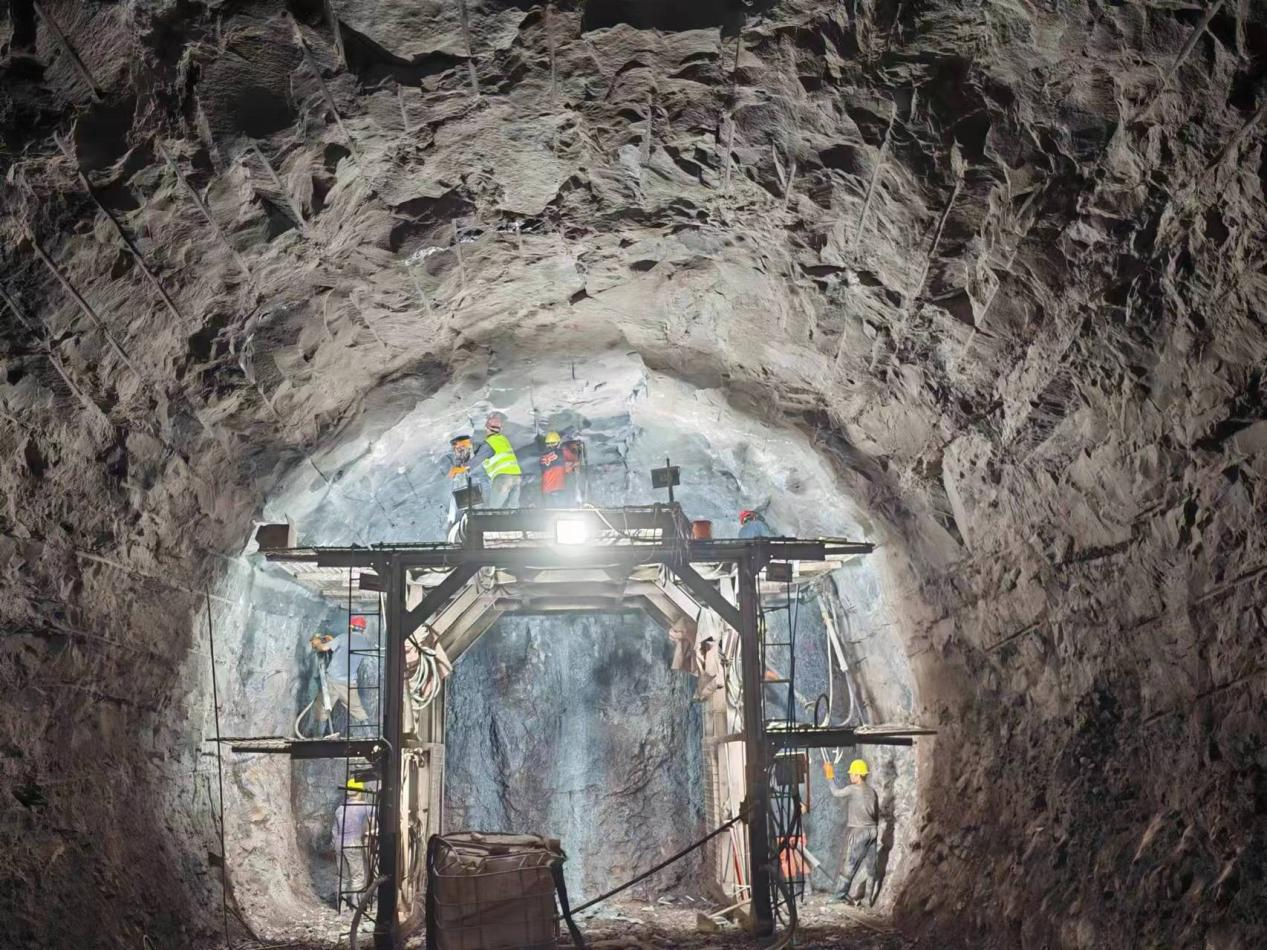

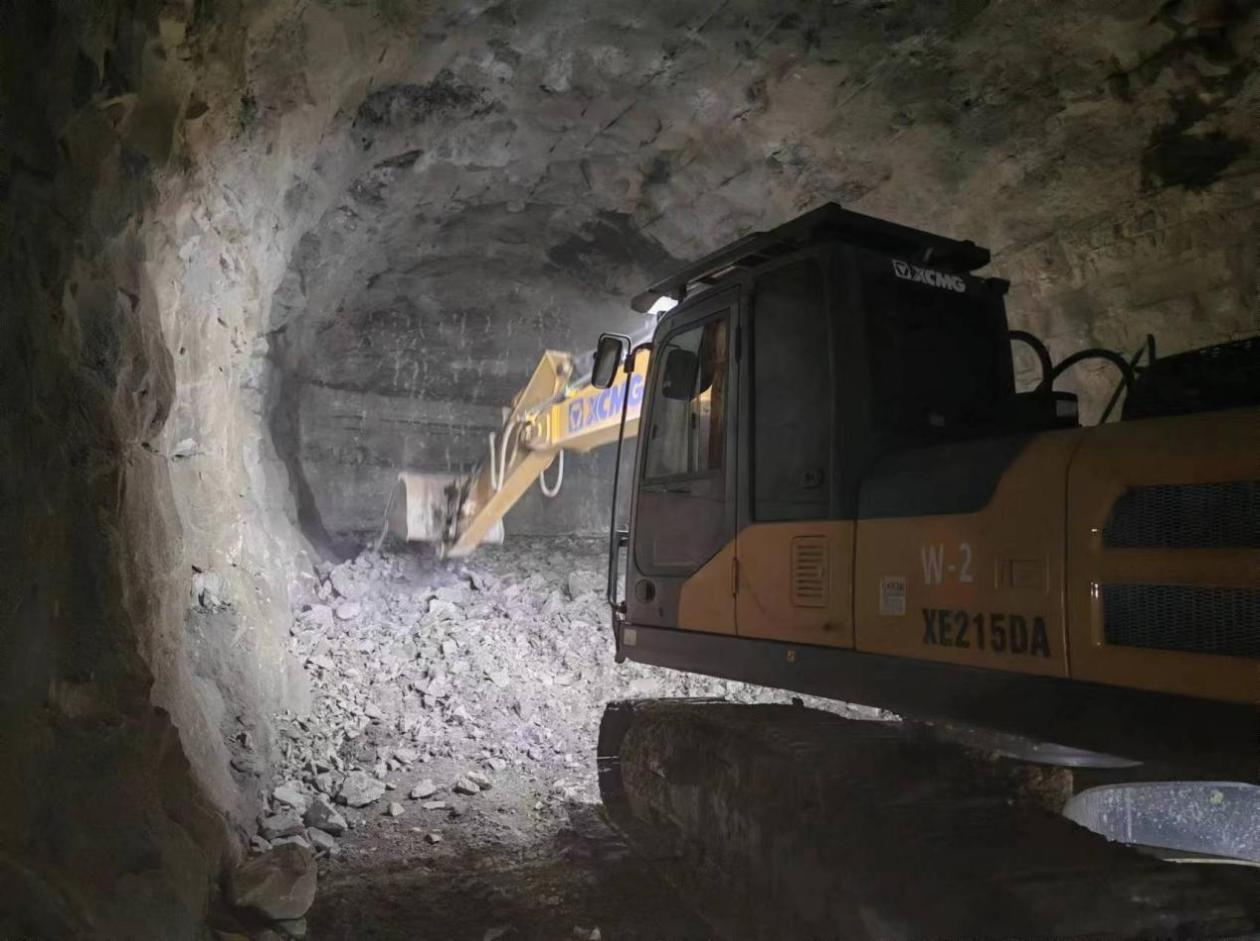

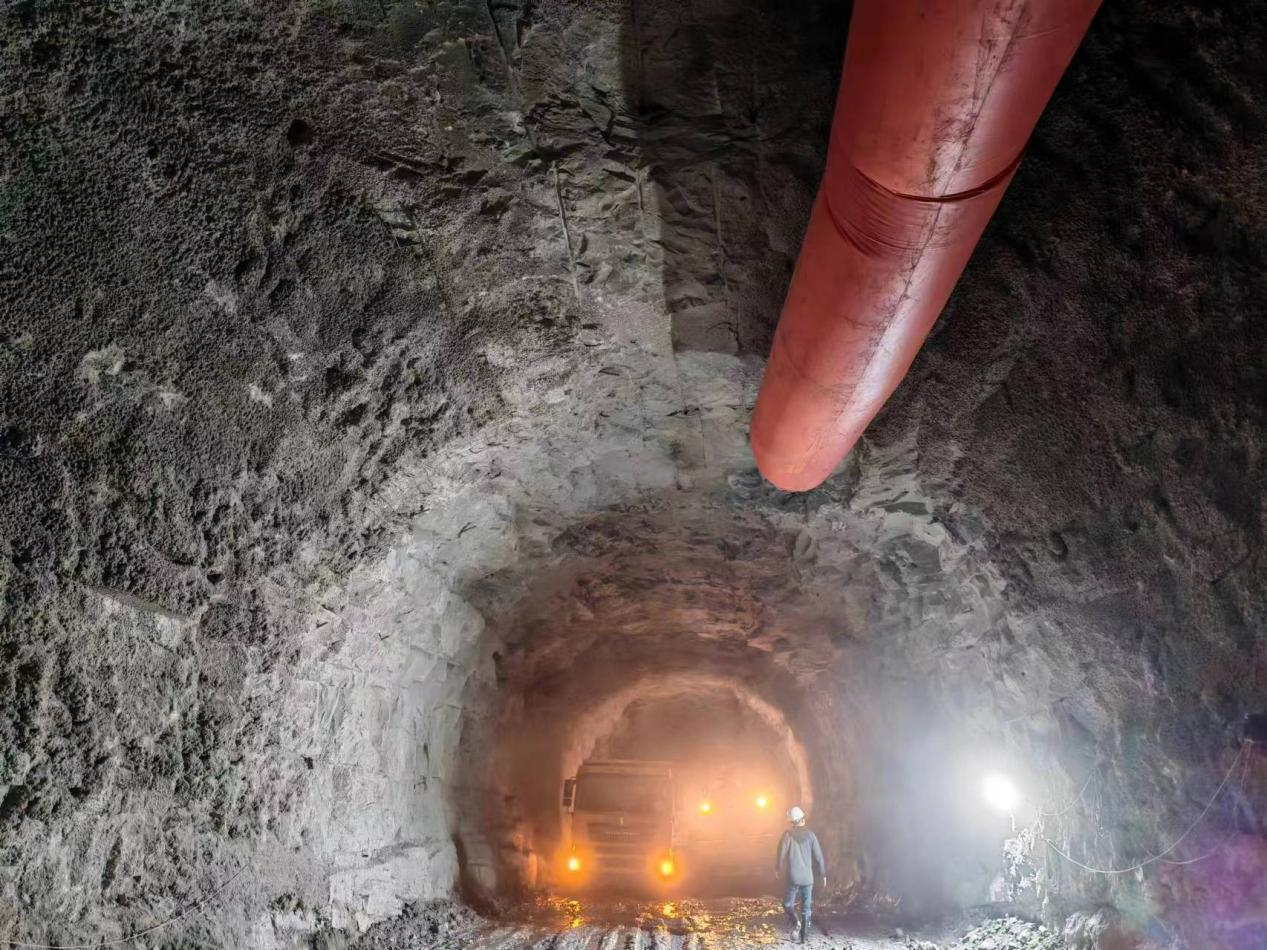

        项目部团队精心组织策划,充分发挥集体智慧,在施工中不断优化施工组织,调整技术方案,及时有效地解决了掘进中的难题,大大提高掘进效率,提升项目整体进度风险应对能力。隧洞开挖断面为43平米,调整合理布孔,严格施行光爆,每轮钻孔110余个,每孔深3.5m,达到超欠挖控制良好效果。现场出渣配备50侧翻装载机1台,215挖机1台用于出渣及排险,平均每轮出渣5小时。同时,项目部合理安排,采取人员、设备循环施工作业的方法,现场每轮配备中国钻工5人,越南钻工7人,台车分三阶7把风钻同时钻孔,平均每轮钻爆时间4小时,2天完成5轮进尺。隧洞开挖进度、质量、安全等,得到了属地监管单位及监理单位的一致认可。
        风正海阔千帆竞,百尺竿头再攀登。下一步项目部将继续加大现场管理力度,“重安全、保质量、抓进度、创口碑”,秉承“短工期”经营理念,彰显“安和速度”,坚守初心,始终保持高昂的斗志和严谨的态度,以更加饱满的热情投入工作,再接再厉,为电站顺利投产继续战斗!







                                                            供稿:斯登眉登项目部
